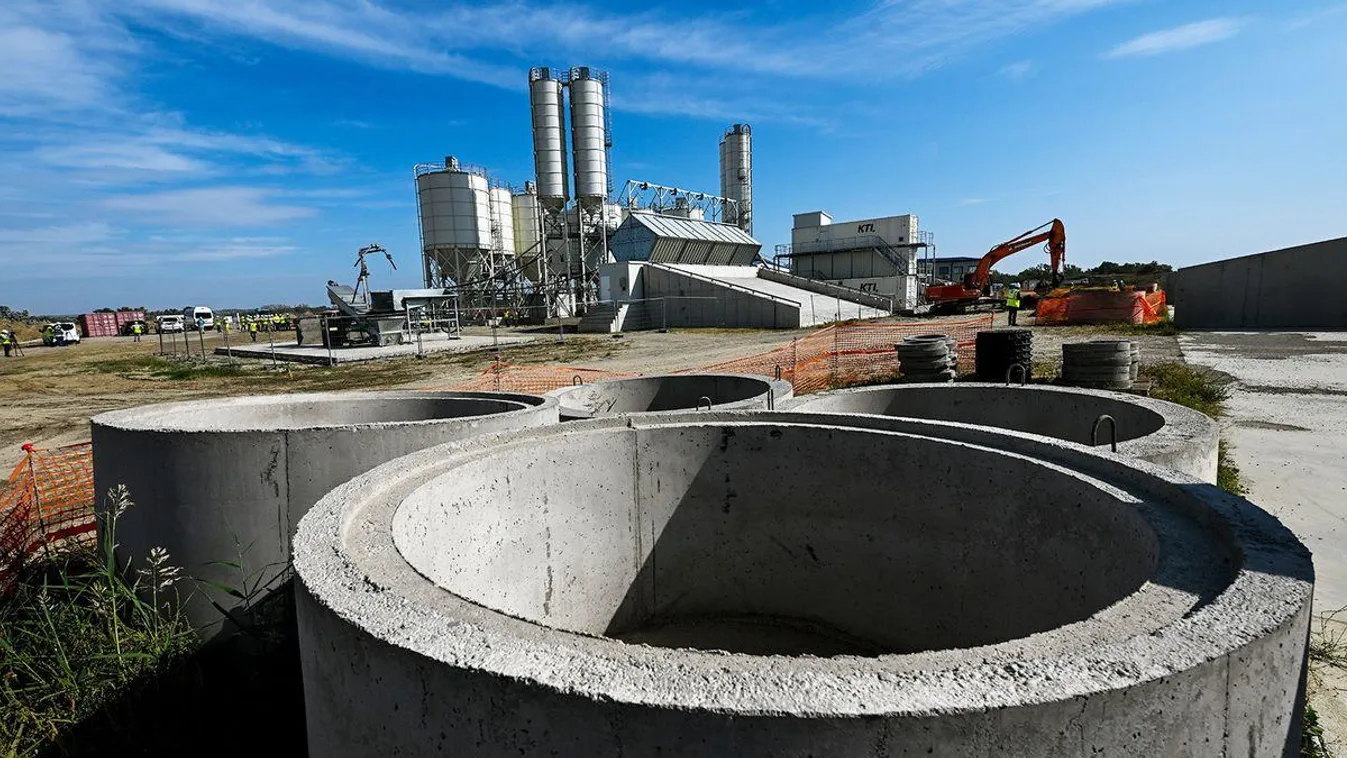

Paks II – öntik az „első betont”: megkezdődhetnek a tényleges építési munkálatok

Paks II – öntik az „első betont”: megkezdődhetnek a tényleges építési munkálatok
Megkapta az engedélyt az Országos Atomenergia Hivataltól a Paks II beruházás az úgynevezett első beton öntéséhez. A nukleáris sziget legmélyebb és legvastagabb szerkezetének betonöntése az új atomerőművi blokk építésének hivatalos kezdő dátuma.
2026. február 04., szerda 12:36
Vágólapra másolva!

Teljesült az utolsó feltétel is, így ténylegesen megkezdődhet Paks II építése. Az Országos Atomenergia Hivatal (OAH) építési engedélyéhez szükség volt a jóváhagyott tevékenységek és a visszatartási pontok igazolására, illetve az 5. blokki nukleáris sziget alatti talajszilárdítás rész-használatbavételi engedélyének megszerzésére, mivel csak ezek után kezdődhetnek meg az építőmunkálatok. Ezt a Nemzetközi Atomenergia-ügynökség az „első beton” öntéséhez való engedélyként definiálja - írja a Magyar Nemzet.

Bonyolult engedélyezési eljárás előzte meg az új blokk létesítét

Az utolsó feltétel 2025. november 4-én teljesült, amikor az OAH kiadta a szükséges engedélyt, elfogadva, hogy a megvalósult talajszilárdítás a tervezett funkcióját megfelelően teljesíti – tájékoztatott az atomenergia hivatal. Mint írják: az „első beton” kifejezés meghatározása közvetlenül a Nemzetközi Atomenergia-ügynökség (NAÜ) által alkalmazott terminológiából ered, amely az atomerőművek tervezésétől üzemeltetéséig terjedő folyamatok nemzetközileg elfogadott keretrendszerét biztosítja.

A NAÜ atomerőmű-információs rendszerének adatbázisában – amely a világ atomerőműveinek adatait kezeli – egy létesítmény építésének hivatalos kezdő dátumaként a reaktorépület (nukleáris sziget) alaplemezének első betonöntését rögzítik.

Vagyis az „első beton” kizárólag a nukleáris sziget legmélyebb és legvastagabb szerkezetének első öntésére, az alaplemez betonöntésére vonatkozik. A korábbi munkafolyamatok az előkészítő folyamatok részei, így ezen munkálatok ideje alatt az atomerőmű a NAÜ standard szerint még nem minősül építés alatt állónak. Ilyen korábbi munkafolyamat például a kiegyenlítő beton öntése, a talajmegerősítés vagy a munkatér kialakítása. A hazai jogszabályi keretrendszerben nincs önálló „elsőbeton-engedély”; az öntés megkezdése egy összetett engedélyezési folyamat és műszaki feltételrendszer teljesítése után lehetséges.

Az OAH folyamatosan ellenőrzi a munkálatokat

Mint ismeretes: a Paks II Zrt. 2021 decemberében benyújtotta építési engedélykérelmeit az 5. atomerőművi blokk nukleáris szigetének épületeire. A tervek szerint

  • a reaktorépület,
  • a segédépület,
  • a technológiai kiszolgáló épület,
  • a biztonsági épület,
  • a vezénylőépület
  • és a tolózár-szerelvényház

egy közös alaplemezen épül meg. Az OAH ezekre az épületekre 2022 augusztusában adta meg az építési engedélyeket, ami jogalapot teremtett a kapcsolódó infrastruktúra egyedi építési engedélyeinek megszerzéséhez – fogalmaz a közlemény.



A létesítési engedélyezési eljárással párhuzamosan, a jogszabályi kereteknek megfelelően lehetőség nyílt a terület-előkészítési munkák engedélyezésére. A kockázatot ezen munkák esetében teljes mértékben a paksi vállalat viselte, míg 2024 utolsó negyedévétől kezdődően több ütemben nyújtotta be a szükséges dokumentációt az öt épületre vonatkozóan.

A Paks II Zrt. 2025. november 11-én megkezdte a területen a kiegyenlítő beton szerkezetének kiépítését, amelyet követett a vízszigetelés, a vasszerelés és egyéb, az alaplemez-betonozást közvetlenül nem érintő előkészítő munkálatok. A tevékenységeket az OAH helyszíni ellenőrzések keretében folyamatosan felügyelte.



Nyitókép: MTI/ Illyés Tibor
